Nuts- en rioleringswerken doortocht Boezinge

In de Diksmuidseweg in de kern van Boezinge, in de Ravestraat, in de Boezingestraat en in de Kapellestraat zijn nuts-, riolerings- en wegeniswerken lopende.
Planning van de werken
De werken gebeuren in verschillende fases. Voor de rioleringswerken aan een bepaalde fase starten, voeren de nutsbedrijven (De Watergroep, Fluvius, Proximus en Telenet) eerst aanpassingswerken uit aan hun netten. Deze nutswerken worden zo veel als mogelijk samen uitgevoerd, dit om de impact van deze werken op de buurt en de hinder te beperken.
In de week van 19/5 treffen we de voorbereidingen om de rijweg te nivelleren met cementgebonden steenslag tussen jeugdhuis Boe en de Randweg (kant kruispunt Kapellestraat).
In die week worden ook de drempelelementen geplaatst in de rijweg en de drempel gegoten in beton aan jeugdhuis Boe.
De asfalteringswerken zijn gepland in de week van 26/5/25 (week van Hemelvaart) tem 6/6/25.
In die 2 weken wordt op volgende plaatsen asfalt gelegd: Onderlaag tussen jeughuis Boe en Randweg (kant Kapellestraat).
- Tussentijds de deksels op hoogte brengen tussen jeugdhuis Boe en Kapellestraat.
- Toplaag en okerkleurige fietsstroken vanaf de Spar tot Randweg (kant Kapellestraat)
- Toplaag in de Kapellestraat
- Toplaag in het doodlopend stuk Diksmuidseweg tussen 329 en 303.
- Onderlagen en toplagen op de Randweg (mits tijdelijke verkeerslichten te plaatsen voor alternerend verkeer.)
Deze asfalteringswerken leiden er toe dat wij gedurende deze 2 weken geen verkeer overdag kunnen toelaten naar het Schuttershof en de woningen gelegen langsheen deze trajecten door de aanleg van de diverse lagen asfalt en de duurtijd voor het afkoelen van deze lagen. Wij werken niet tijdens het Hemelvaartverlof en dus van 29/5 tem 1/6 is er tijdelijk wel toegang. Werken starten telkens om 7u, einde rond 16u30 maar afhankelijk van afkoelen asfalt, pas later op de avond overrijdbaar.
Gelieve aldus voor de week van 26/5 tot 6/6/25 te parkeren buiten deze zones en meer gebruik te maken van de parking aan de verkeerslichten van de Brugstraat.
Riolerings- en wegenwerken:

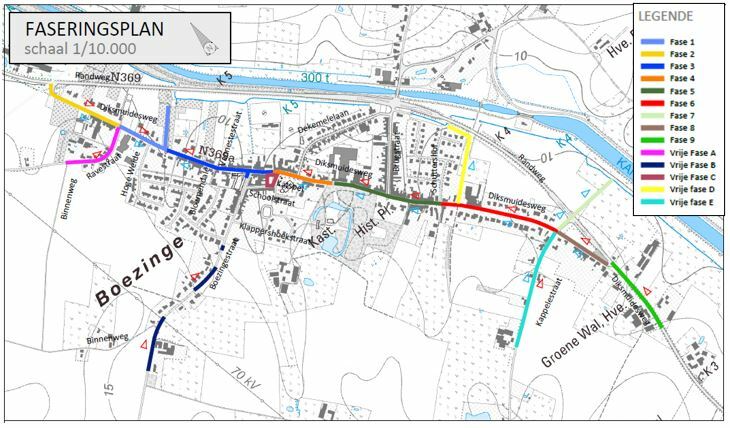

Faseringsplan riolerings- en wegeniswerken:
De aannemer is bezig met de aanleg van de riolering en wegenis op de Diksmuidseweg tussen Schuttershof en Randweg én in de Kapellestraat. Hierbij is het kruispunt Diksmuidseweg x Kapellestraat plaatselijk afgesloten. Ook de Kapellestraat is afgesloten tussen kruispunt Diksmuidseweg x Kapellestraat tot Kapellestraat hnr 16. Deze straatgedeelten zijn parkeer- en verkeersvrij.
Tussen 22 april en 18 juli wordt er gewerkt in de Boezingestraat, tussen de Binnenweg en de Diksmuidseweg.
Tijdens deze periode is dit straatgedeelte afgesloten voor doorgaand verkeer.
Plaatselijk verkeer, zoals naar de woonwijken, blijft mogelijk via minstens één zijde van de Diksmuidseweg.
Hinder door de werken
Graafmachines maken lawaai, vrachtwagens die over zand rijden maken stof, bij aanhoudende regen zal er modder in de straat liggen. Soms zal het wat moelijker zijn om aan je woning te geraken. Samen met de aannemer wordt er geprobeerd om de hinder te beperken door enkele ‘minder hinder maatregelen’.
Bereikbaarheid van de woningen
In de Diksmuidseweg wordt er eerst een nieuwe hoofdleiding van drinkwater aangelegd alsook nieuwe aftakleidingen in de voetpaden en parkeerstroken. Ook worden huisaansluitingen uitgevoerd haaks op de weg. Daarnaast zullen sleuven voor aanleg van kabels en leidingen gemaakt worden.
Er is nog doorgaand verkeer mogelijk in de straat. De (doodlopende) zijstraten blijven zoveel mogelijk bereikbaar. Soms zal het tijdelijk niet mogelijk zijn om op bepaalde plaatsen te parkeren.
Te voet zal men altijd tot bij de woningen geraken. ’s Avonds wordt ervoor gezorgd dat de woningen zo vlot bereikbaar zijn.
Wegtoestand na de nutswerken
De rijbaan en voetpaden zullen na de nutswerken tijdelijk hersteld worden, in afwachting van de effectieve riolerings- en wegeniswerken.
Veiligheid staat voorop
Op een werf schuilt achter elke hoek mogelijk gevaar. Om de veiligheidsrisico’s te beperken worden een reeks maatregelen genomen. En daarbij hebben we jouw hulp nodig:
- Respecteer de werfsignalisatie, afsluitingen en verkeersregels.
- Ga alleen op de werf als het niet anders kan en maak hierbij oogcontact met de vrachtwagenchauffeur of kraanbestuurder.
- Zorg dat je steeds alles ziet en hoort, berg de gsm even op.
- Matig je snelheid, de straat wordt een werfzone.
Wens je meer info? Heb je vragen of opmerkingen?
Bekijk de presentatie van de bewonersvergadering op 5 mei 2022
Hier kan je terecht:
- Afdeling Openbaar domein Stad Ieper (voor algemene vragen)
openbaardomein@ieper.be – 057 239 517 (tussen 8 en 16 u.) - Werfleider aannemer Cnockaert nv
Alexander Calmeyn 0470/10.10.86
